Microsofts ansøgninger til etablering af datacentre
Microsoft ønsker at etablere en ny datacenterregion i Danmark med placeringer i Varde og Esbjerg Kommuner.
11. december modtog Varde Kommune ansøgninger om lokalplaner for to områder i kommunen – et nord for Tinghøj og et mellem Lunde og Nørre Nebel, hvor Microsoft ønsker at etablere datacentre. Kommunens sagsbehandling af ansøgningerne går i gang i starten af 2026.
Borgermøder 19. og 20. januar
19. og 20. januar holdes der borgermøder med naboerne i henholdsvis Lunde og Tinghøj, hvor der skal dannes dialoggrupper, der skal repræsentere lokalsamfundene i forbindelse med projekterne. Møderne er forbeholdt naboer inden for en vis afstand fra projektområderne. Disse naboer har fået en direkte invitation.
Dialoggrupperne får mulighed for at komme med input til udarbejdelsen af lokalplanerne og vil indgå aktivt i dialogen med Microsoft og Varde Kommune gennem hele processen. Gruppernes første opgave bliver at deltage i udvælgelsen af lokalsamfundskonsulenter.
Hvor store er områderne?
Microsoft har købt cirka 150 hektar jord på Ringkøbingvej nord for Tinghøj og cirka 79 hektar jord på Kastkærvej mellem Lunde og Nørre Nebel, hvor de vil bygge datacentre. Der er indgået aftaler med lodsejerne i projektområderne, og Varde Kommune og Microsoft har i uge 51 holdt borgermøder med borgere fra Lunde og Tinghøj.
Hvad er seneste nyt og hvad sker der nu?
Varde Kommune igangsætter nu sagsbehandlingen af ansøgningerne.

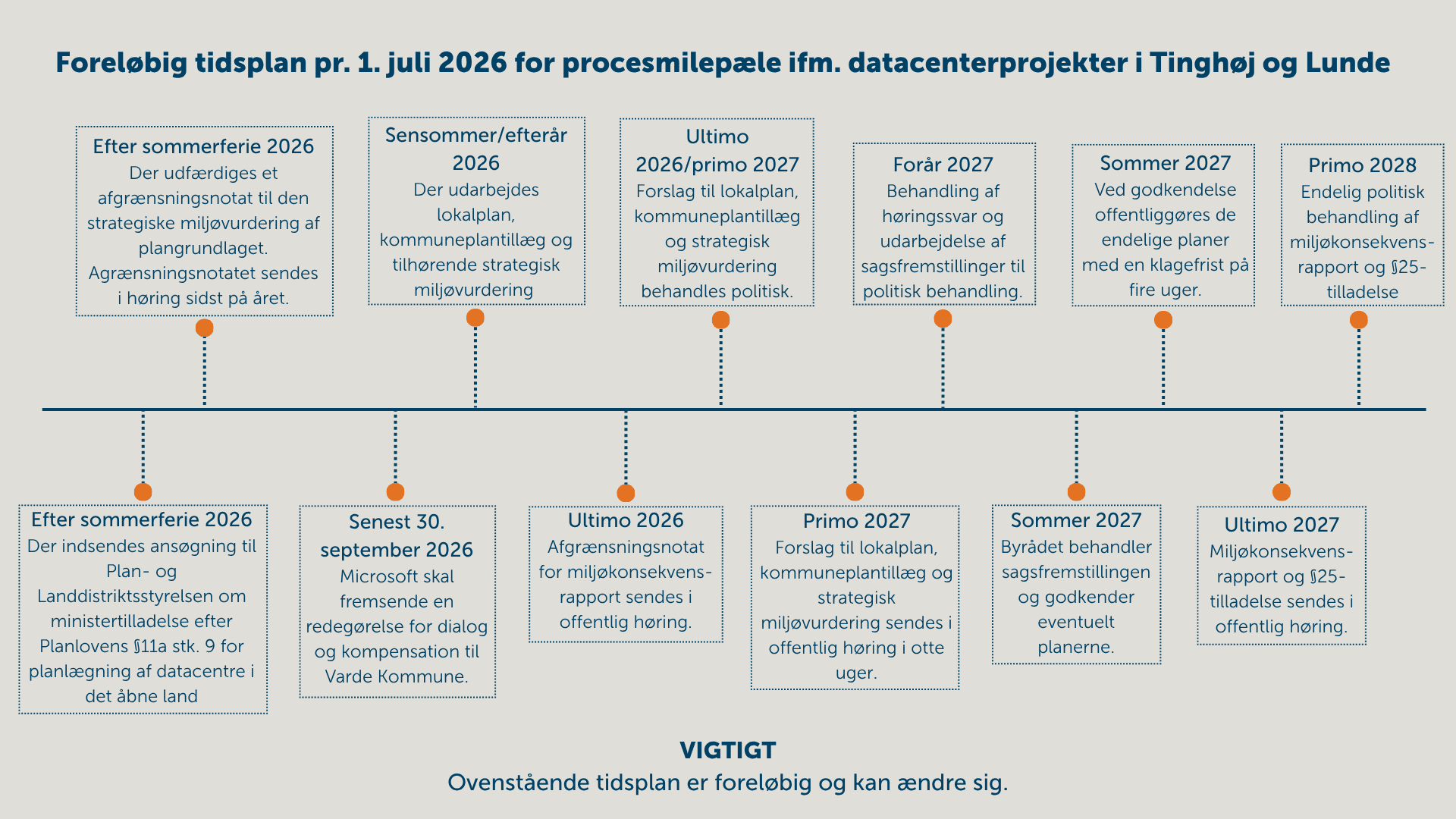

Sådan ser processen ud:
- Der offentliggøres idéoplæg, der sendes i offentlig høring i fire uger
- I forbindelse med den offentlige høring vil der være dialogmøder med borgerne i Tinghøj og Lunde
- Herefter skal ansøgningerne undergå politisk behandling i Byrådet
- Hvis ansøgningerne godkendes af Byrådet, skal der udarbejdes forslag til lokalplan og kommuneplan, ligesom der skal laves miljøvurdering af planerne
- Forslag til lokalplan og kommuneplan skal undergå politisk behandling
- Planerne sendes i offentlig høring i otte uger
- Forvaltningen behandler høringssvar og laver en sagsfremstilling til politisk behandling
- Byrådet behandler sagsfremstillingen og godkender eventuelt planerne
- De endelige planer offentliggøres med en efterfølgende klagefrist på fire uger
Projektet og lokalsamfundet
Varde Kommune har besluttet at ansætte eksterne lokalsamfundskonsulenter til begge ansøgninger for at styrke dialogen med lokalsamfundet. Lokalsamfundskonsulenterne skal agere uafhængigt af kommunen og bidrage til en god og sikker proces for de berørte naboer og de to lokalsamfund. Lokalsamfundskonsulenterne skal være bindeled mellem lokalsamfundet, politikere, kommunens forvaltning og Microsoft.
Tilbud på lokalsamfundskonsulentordningen indhentes inden de næste borgermøde i uge 4.
På disse borgermøder skal der dannes dialoggrupper, der skal repræsentere lokalsamfundene. Dialoggrupperne skal bestå af lokale repræsentanter og skal gå i dialog med kommunen og Microsoft og samarbejde med lokalsamfundskonsulenten for projektet.
Arbejdskraft og arbejdspladser
Hvis ansøgningerne til lokalplaner bliver godkendt, skønner Microsoft, at der vil være mellem 1200 – 1400 arbejdspladser pr. byggeplads i byggefasen. Efterfølgende er det Microsofts forventning, at der vil være 500 arbejdspladser fordelt på de tre datacentre i Bramming, Tinghøj og ved Lunde, når datacentrene er i drift.
Nyhedsbreve
Varde Kommune udsender løbende nyhedsbreve om arbejdet med Microsofts ansøgninger. Du kan abonnere på nyhedsbrevet her (åbner i nyt vindue). Så er du sikker på, at du ikke går glip af det, når der er nyt om ansøgningerne.
Ansøgning Kastkærvej v. Lunde
Ansøgning Ringkøbingvej v. Tinghøj
Præsentationer fra borgermøder
FAQ
Hvorfor vil man have flere datacentre i Varde Kommune?
- En del af Varde Kommunes 2030-plan er at ruste kommunens økonomi og velfærd til fremtiden. Derfor har Byrådet i Varde Kommune blandt andet besluttet at investere 18 millioner kroner i en strategisk satsning på energitunge virksomheder, sektorkobling og vedvarende energi. Det er penge, der skal sikre, at investeringer i for eksempel datacentre også bliver investeringer i kommunens og lokalsamfundenes udvikling. Varde Kommune vil tiltrække virksomheder, som skaber arbejdspladser og udvikling i det lokalområde, de bliver en del af.
- Desuden har Varde Kommune en central geografisk placering i forhold til blandt andet strøm-, brint- og fiberkabler, der fører direkte ud i Europa, og det gør det attraktivt at placere datacentre i kommunen.
Hvorfor skal datacentrene ligge lige i Tinghøj og Lunde?
- At finde en egnet placering til et datacenter er en kompleks proces, hvor Microsoft vurderer en lang række kriterier, herunder adgang til elnettet og energikapacitet, sikkerhed og risikoprofil, fiberforbindelser, tilstrækkeligt og korrekt zoneinddelt areal samt adgang til kvalificeret arbejdskraft. Disse nøglekriterier er opfyldt her.
Vil der være sektorkobling som i Krageris?
- Datacentre er udstyret med teknologi, der gør det muligt at opsamle og genanvende overskudsvarmen fra serverhallerne. Microsoft er i dialog med lokale energiselskaber og kommunen om at levere denne varme til fjernvarmenettet, så den kan bruges til opvarmning af boliger og bygninger.
Hvad er den forventede tidsplan?
- Tidsplanen forudsætter, at første byggeetape kan påbegyndes efter myndighedsgodkendelser i anden halvdel af 2027 eller 2028, med forventet drift omkring 2030 – forudsat at alle tilladelser og energitilgængelighed bliver godkendt af myndighederne.
Bliver områderne indhegnet?
- Datacentrene bliver indhegnet som en del af de fysiske sikkerhedsforanstaltninger. Dette er Microsofts globale standardpraksis for at beskytte faciliteterne mod uautoriseret adgang og for at opfylde lokale og internationale sikkerhedskrav. Microsoft bestræber sig på at placere hegnet så tæt på bygningerne som muligt.
Hvordan vil datacentrene påvirke den lokale natur og dyrelivet?
- Der tages højde for det ansøgte projekts påvirkning af dyrelivet i forbindelse med miljøvurderingsprocessen. Her vil man afdække de potentielle påvirkninger på det omkringliggende miljø, herunder på dyrelivet.
Hvordan vil det påvirke infrastrukturen – skal der laves nye veje?
- Mindre tilpasninger kan være nødvendige, for eksempel adgangsveje til byggeriet og forbedringer af lokal trafik i byggeperioden. Disse tiltag vil blive koordineret mellem Microsoft og kommunen for at undgå unødvendige gener.
Hvordan kommer lokalområderne til at mærke anlægsfasen?
- Transport af materialer og op til 1200–1400 medarbejdere på toppen af byggeaktiviteten kan øge lokal trafik. Planlægningen vil ske i dialog med myndigheder og borgere for at minimere gener.
Bliver naboerne kompenseret?
- Der er ikke et kompensationssystem for naboer, som der for eksempel er for VE-anlæg.
